当前所在位置: 首页 » 产品类别 » 可拆卸打包集装箱房屋 » 2.2毫米厚度

2.2毫米厚度

分享到:
可拆卸的包装容器房屋的标准尺寸为6米长 * 3米,高度为2.8米。这是一种新产品,源自可拆卸的容器房和包装容器屋的优势。该产品是整合研发,设计,制造和销售的行业中的第一个来源工厂。
状态:
数量:


优势

1。与可拆卸的容器屋相比,角部零件较少8个,圆柱和角头连接为一个,这简单易于组装,外观更加集成。
2。持续包装容器屋中排水的设计方法,它比可固定的容器屋更有条理,从而减少了顶部过于不合时宜的排水问题。
3。所有梁都设计有大小孔,以减少连接束和角柱的累积性。
4。与包装容器房屋相比,它在运输成本和价格上更具成本效益。

技术参数

一、产品描述

1

产品规格

标准尺寸:L5950×W3000×H2800

2

产品颜色

白色框架白板

3

参数

设计寿命:10年                                                                                               风力:0.50KN/㎡

声音绝缘性能:隔热≥20DB                                  防火性能:A类

防水性能:内部排水系统                                          抗性:8级

地面活载荷:2.0kn/㎡                                                                                   屋顶活载荷:1.0kn/㎡

4

方案申请

工人的宿舍,住房,办公室,仓库,杂物间,车库,商店,在线名人市场,厕所,露营地等


二、物料参数描述(厚度,大小和成分可以根据客户需求进行自定义)
项目 材料 Dimensions 单元 数量 图片
1 框架 顶帧 顶梁,2.2毫米镀锌光束,框架高度160mm L = 5630mm 独立 2




2 顶部短梁,2.2mm镀锌光束,框架高度160mm L = 2680mm 独立 2
3 底部帧 底梁,2.2毫米镀锌光束,框架高度160mm L = 5630mm 独立 2
4 底部短梁,2.2mm镀锌光束,框架高度160mm L = 2680mm 独立 2
5 柱子 柱,2.2毫米镀锌光束,宽度160mm L = 2800mm 独立 4
6 上和下梁 底部的次级光束 50*100*2990mm厚度1.1mm 独立 9
7 20*20*2750mm厚度1.0mm 独立 2
8 顶级次要光束 40*60*5700,厚度1.0mm 独立 2
9 40*80*5700mm厚度1.1mm 独立 1
10 40*80*2990mm厚度1.1mm 独立 2
11 门侧管 20*40*2510mm厚度1.0mm 独立 1
12 墙板 岩羊毛三明治面板 2510*950*50mm 950型,双面铁片0.25mm 15
13 窗户面板 1310*950*50mm 950型,双面铁片0.25mm 1
14 1800*950*50mm 950型,双面铁片0.25mm 1
15 塑料钢单玻璃滑动窗 带有防盗功能的塑料钢窗,925*1200mm 2
16 钢单门 925*1970mm,厚度为0.3mm,包括门锁 扇子 1
17 地面 黑色玻璃镁板 1156*2820*18mm 打开 5
18 上砖 屋顶瓷砖 980屋顶瓷砖,厚度0.38mm,2880mm 打开 6
19 天花板瓷砖 831天花板,厚度0.28mm,2815mm 打开 7
20 顶部绝缘棉 绝缘棉 50mm玻璃纤维绝缘棉 1
21 50落水管 PVC管,长度2600mm 独立 4
22 棱柱袋 L = 2440mm 独立 4
23 天花板角铝 40*40*0.5mm  L = 2770 2
24 天花板角铝 40*40*0.5mm   L = 5720 2
25 硬件配件 结构粘合剂 瓷白色590毫升 分支 4
26 六边形插座螺钉 M12*25(无螺母) 独立 32
27 外六角形 60*100 独立 18
28 小白色指甲 4.2*16 独立 230
29 木板指甲 4.8*38 独立 65
30 平头指甲 4.8*70 独立 60
32 自攻螺钉 100 独立 8


产品用途

1。它主要用于建筑工地的临时办公室和宿舍,易于安装。
2。它的防火,耗电和热量的特性使其适用于简单的仓库杂物间或乡村休息室。


常问问题

1。标准容器房由什么材料制成?材料可以变稠吗?
答:框架是镀锌的钢,墙板是防火岩羊毛板,圆柱高达3.0毫米,框架可以厚度为3.0mm。


2。集装箱房屋如何排水?
答:内部排水,列配有落水管。


3。什么是框架模型?
答:160×160mm的列,底部主梁160mm,顶部主梁160mm,厚度为2.5mm。


4。集装箱房屋的重量是多少?
答:1.2吨至1.3吨。



框架结构安装:

1。  分别用M12*25六角形插座螺钉将四个角柱连接到底部的长和短梁。角柱和横梁的外部应齐平。不要太多拧紧螺丝。拧紧后支持他们。

2。用M12*25六角形插座在顶部连接并固定长光束。不要太多拧紧螺丝。

3。将9个50mm*100mm的底部平方管一个一个一个一个一个一个一个一个一个一个一个一个,然后使用70mm*10mm螺钉固定方形管和底梁并拧紧它们。

4。使用磁带措施拉动对角线以纠正底部框架。如果值相同,则水平校准已完成,然后拧紧顶部和底部的螺钉。

5。安装底管,然后用平头4.8*70自钻螺钉将其固定到柱上。

6。需要胶合到顶部长和短梁和角柱之间的接头,以防止漏水。


切割墙板:

一组标准的快速盒盒子需要15个长2510mm的墙板,宽950mm,1个长1800mm的墙板和950mm宽的墙板,以及1310mm长的1个墙板,宽950mm。

7,在6米长的方向上的Quick Break盒的墙板面板每个需要6个整个面板,总共12个墙板,不需要切割。

8。窗户和门的侧面需要切成2件。宽度方向的切割尺寸如下:

(一个)。将2560mm长 * 950mm宽的墙板切成3件,两个430mm壁板,其余的中间块(可用作门框或丢弃); 430毫米壁板之一被用作门框,需要卸下内部的岩石羊毛,然后将20mm * 40mm的方管放入用小的白色指甲修复。将中间部分压在1厘米之前,然后将其固定以促进锁的安装;其他430毫米墙板用作窗户另一侧的墙板。

(b)。将2510mm的墙板切成950mm宽度为80mm和870mm(这里的切割是灵活的,可以根据现场安装条件进行切割); 80mm墙板用作前窗的门框(门框的大小为80-100mm);其余的870mm用作后窗的墙板(根据现场安装条件切割)。

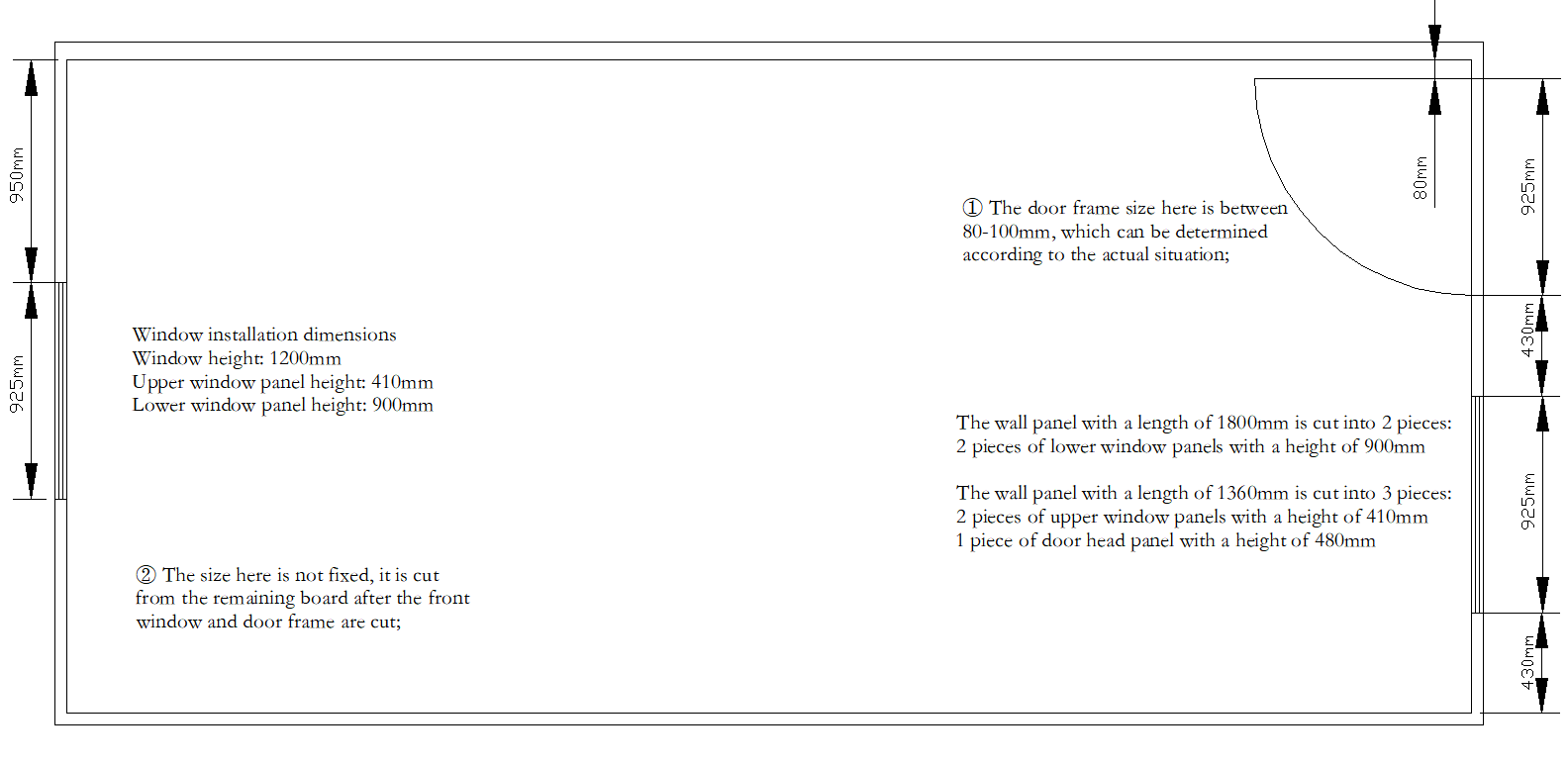

9。窗墙面板在长度方向上的切割尺寸如下:将1800mm长的墙板切成两个900mm的零件,以用于窗户的上墙板;将1310毫米长的墙板切成三块,窗户的上和下墙面板的两个410mm零件,门上方的墙板上的墙板480mm。



壁板,窗户和门安装

笔记:

(一个)。由于墙板之间应该存在差距,因此大小会有一些偏差。可以根据实际情况修改切割尺寸。

(b)。为了促进地板的安装,可以在安装两个墙板后同时安装地板。

10,在长度方向上安装两个墙板:将墙板固定在靠近柱子的墙板上,带有扁平交叉4.8*70自钻螺钉,然后按顺序安装和拧紧它们,而不会留下任何间隙。

11,在侧面安装墙板,只有窗户向宽度方向安装:首先安装并修复长度为2510mm*宽度950mm的墙板;然后安装窗户的下墙面板,用带有小白色指甲的上墙面板的连接固定墙板的侧面,然后将窗户插入插槽中,确保将其插入墙板并固定;然后安装窗户的上墙面板,用小的白色指甲固定侧面连接,然后用顶部梁用75毫米自动敲击螺钉固定连接;最后一个墙板需要在现场测量以确定墙板的宽度,安装它,并用75mm的自动敲击螺钉将边缘固定在柱子附近。

12,安装墙板,并在宽度方向上安装窗户和门:

(一个)。首先安装80mm的墙板(墙板的外框架距离列30毫米),用平头4.8*70自钻螺钉将其固定,然后将其用作门框。

(b)。安装门,将门框插槽插入门框,将其固定并用螺钉固定;拿起切割的480mm墙板,然后将其安装在门的上墙面板上,然后用小的白色指甲固定。

(c)。然后在门的另一侧(包含门锁)安装430毫米墙板,用小的白色指甲固定它,然后使用水平检查门和框架是否垂直。保持垂直状态,以便可以正常使用门锁;依次安装窗口(这里的方法与步骤9相同)和最后一个430mm墙板。

(d)。安装门锁。


地板安装:

13,将两个20mm*20mm平方管放在短底梁上,然后用螺钉将其固定,使其与9个50mm*100mm平方管的平面上。

14,要安装地板,按顺序布置5个零件,将它们紧密地排列(您可以使用撬棍将它们紧紧撬开),然后用自攻螺钉固定它们。


顶级结构安装:



15。  首先在顶部宽度方向上安装两个40mm*80mm方形管,然后将两端固定在夹子中,并用小的白色指甲保留在长梁中。

16.在长度方向上安装三个平方管,其中中间是40mm*80mm,两侧为40mm*60mm,以便中间比两侧高20mm,这有利于排水;然后,使用100毫米自动敲击螺钉固定从上到下的两个方管的交点。

17。在墙板顶部周围安装40mm*40mm角铝,然后用螺钉固定。

18。将6块831天花板放在角度铝上,并且需要根据位置条件在安装前根据现场条件切割。

19。屋顶上覆盖着滚动的棉花。

20。安装6 980个屋顶瓷砖并按顺序放置;用两端的25毫米自动敲击螺钉固定屋顶瓷砖,并且需要由一个网格重叠以防止漏水;用锤子将屋顶瓷砖的边缘击倒,以防止雨水进入。

21。安装角列包装时,首先绘制一条线以定位扣子位置,然后用螺钉固定扣子,最后扣紧包装并粘贴。

22.将胶水涂在框架外部,门,窗户和屋顶(包括螺钉孔)上,以防止漏水。


下载

可拆卸的包装容器房屋安装说明.pdf

上一条:
下一条:
它是一家集可拆卸集装箱房屋、可拆卸打包集装箱房屋、可折叠集装箱房屋、可拓展集装箱房屋以及预制卫生间等模块化建筑于一体,涵盖研发、生产、设计到销售的源头工厂。

快速链接

产品类别

联系我们

江苏省苏州市吴江区震泽镇世航控股(苏州)
有限公司
13912765114
 13912765114
版权所有© 2025 世航控股(苏州)有限公司。版权所有。 Sitemap | 隐私策略 苏ICP备2025192468号-1
