该容器屋的核心强度在于其 2.0mm镀锌钢框架,可确保出色的耐用性和耐腐蚀性。镀锌的钢梁和柱(160mm x 160mm)形成一个刚性骨架,能够承受恶劣的环境条件,包括高达120 km/h的风速和高达8度的地震活动。这种结构完整性使其非常适合在工业,住宅和灾难环境中长期使用。
顶部和底部框架:由2.0mm镀锌钢梁(5630mm和2680mm长)组成,用于均匀的负载分布。
圆柱和角:用160mm x 160mm镀锌钢柱和160mm x 60mm铝制角增强,增强稳定性和刚度。
方管系统:结合50x100mm和20x20mm镀锌方管以提供额外的支撑,确保结构在运输和组装过程中保持完整。
范围 | 规格 |
框架材料 | 2.0毫米镀锌钢 |
墙/屋顶绝缘 | 50mm岩羊毛三明治面板 |
防风性 | 高达120 km/h |
地震阻力 | 8度 |
重量 | 2500kg(标准单位) |
集会时间 | 2-4小时(每单位) |
方 管 系统
门框柱
墙板
一楼
岩石羊毛夹心面板:墙壁和屋顶具有50mm厚的岩石羊毛三明治面板,带有0.25mm的双面镀锌钢板,提供出色的热隔热材料(R-Value:0.35 kcal/m²·H·h·°C)和耐火性(最多30分钟)。
绝缘棉:一层50mm的玻璃纤维绝缘棉进一步提高了能源效率,降低了加热和冷却成本。
静电喷漆:钢质组件进行静电喷涂,提供持续5年的褪色效果。
屋顶和地板材料:屋顶使用0.38毫米厚的980型瓷砖,而地板则用1.8毫米的水泥砂板构建,可确保寿命和较低的维护。
标准尺寸: 3m x 5.95mx 2.8m(w x l x H) ,可以根据项目要求自定义尺寸的选项。
可扩展的设计:多个单元可以组合或堆叠高达2-3个级别,为办公室,教室或住宅综合体创建较大的空间。
窗户和门:配备925x1200mm塑料钢窗(反盗窃设计)和带有集成锁定系统的925x1970mm钢门,可确保安全性和自然光线。
模块化组件:可拆卸的设计允许根据需要轻松重新配置室内装饰,可容纳分区,厨房或浴室。
无工具设置:可以使用预先钻孔的孔和螺栓连接的连接来组装房屋,没有重型机械。为无忧组件提供了3D安装手册。
快速部署:与传统方法相比,可以在数小时内建立一个单元,大大减少人工成本和施工时间。
紧凑型包装:拆卸的组件有效拟合到20GP或40HQ运输容器(每40HQ 6-15台)中,最小化运输费用。
碳足迹低:使用可回收材料和节能设计与可持续建筑实践保持一致,吸引了具有环境意识的客户。
建筑工地:提供临时办公室,工人住宿或存储设施。
灾难救济:紧急情况迅速可部署的避难所。
商业空间:城市地区的零售店,咖啡馆或弹出式企业。
住宅用途:用于偏远地区或租赁物业的经济适用房解决方案。
2.0mm厚度 可拆卸的容器房屋 提供了强度,多功能性和可持续性的胜利组合。它的模块化设计,耐腐蚀的钢制框架和易于组装使其成为寻求具有成本效益,耐用住房解决方案的全球市场的实用选择。无论是短期项目还是长期生活,该容器房屋都可以提供可靠性而不会损害功能。
立即与我们联系以探索定制选项,并通过模块化创新提升您的下一个建设项目.
该容器屋的核心强度在于其 2.0mm镀锌钢框架,可确保出色的耐用性和耐腐蚀性。镀锌的钢梁和柱(160mm x 160mm)形成一个刚性骨架,能够承受恶劣的环境条件,包括高达120 km/h的风速和高达8度的地震活动。这种结构完整性使其非常适合在工业,住宅和灾难环境中长期使用。
顶部和底部框架:由2.0mm镀锌钢梁(5630mm和2680mm长)组成,用于均匀的负载分布。
圆柱和角:用160mm x 160mm镀锌钢柱和160mm x 60mm铝制角增强,增强稳定性和刚度。
方管系统:结合50x100mm和20x20mm镀锌方管以提供额外的支撑,确保结构在运输和组装过程中保持完整。
范围 | 规格 |
框架材料 | 2.0毫米镀锌钢 |
墙/屋顶绝缘 | 50mm岩羊毛三明治面板 |
防风性 | 高达120 km/h |
地震阻力 | 8度 |
重量 | 2500kg(标准单位) |
集会时间 | 2-4小时(每单位) |
方 管 系统
门框柱
墙板
一楼
岩石羊毛夹心面板:墙壁和屋顶具有50mm厚的岩石羊毛三明治面板,带有0.25mm的双面镀锌钢板,提供出色的热隔热材料(R-Value:0.35 kcal/m²·H·h·°C)和耐火性(最多30分钟)。
绝缘棉:一层50mm的玻璃纤维绝缘棉进一步提高了能源效率,降低了加热和冷却成本。
静电喷漆:钢质组件进行静电喷涂,提供持续5年的褪色效果。
屋顶和地板材料:屋顶使用0.38毫米厚的980型瓷砖,而地板则用1.8毫米的水泥砂板构建,可确保寿命和较低的维护。
标准尺寸: 3m x 5.95mx 2.8m(w x l x H) ,可以根据项目要求自定义尺寸的选项。
可扩展的设计:多个单元可以组合或堆叠高达2-3个级别,为办公室,教室或住宅综合体创建较大的空间。
窗户和门:配备925x1200mm塑料钢窗(反盗窃设计)和带有集成锁定系统的925x1970mm钢门,可确保安全性和自然光线。
模块化组件:可拆卸的设计允许根据需要轻松重新配置室内装饰,可容纳分区,厨房或浴室。
无工具设置:可以使用预先钻孔的孔和螺栓连接的连接来组装房屋,没有重型机械。为无忧组件提供了3D安装手册。
快速部署:与传统方法相比,可以在数小时内建立一个单元,大大减少人工成本和施工时间。
紧凑型包装:拆卸的组件有效拟合到20GP或40HQ运输容器(每40HQ 6-15台)中,最小化运输费用。
碳足迹低:使用可回收材料和节能设计与可持续建筑实践保持一致,吸引了具有环境意识的客户。
建筑工地:提供临时办公室,工人住宿或存储设施。
灾难救济:紧急情况迅速可部署的避难所。
商业空间:城市地区的零售店,咖啡馆或弹出式企业。
住宅用途:用于偏远地区或租赁物业的经济适用房解决方案。
2.0mm厚度 可拆卸的容器房屋 提供了强度,多功能性和可持续性的胜利组合。它的模块化设计,耐腐蚀的钢制框架和易于组装使其成为寻求具有成本效益,耐用住房解决方案的全球市场的实用选择。无论是短期项目还是长期生活,该容器房屋都可以提供可靠性而不会损害功能。
立即与我们联系以探索定制选项,并通过模块化创新提升您的下一个建设项目.
框架结构安装:
1。首先,将四个角头插入底部梁(梁内部有焊接的方管和夹具),用托架螺钉固定角头和底部的长梁,然后依次重复四个拐角处的操作。
2。将9个50mm*100mm的底部平方管逐一地放入底部梁的插槽中,并用70mm*10mm螺钉固定方管和底梁,然后拧紧它们。
3。底部框架电平校准:在底梁上放置一个水平以检查电平。如果它太低,请使用一些东西来提高它,以确保四个表面的安装高度在同一水平线上。然后使用磁带尺寸来测量底部框架的对角线。如果两个对角线值相同,则水平校准完成。此时,拧紧底部框架的所有螺钉。
4。将四个角头插入四柱中,然后用马车螺钉将其固定;然后将它们插入四个底角,然后用马车螺钉将其固定;将顶部短梁和顶长梁插入四个顶角头部,然后用托架螺钉将其固定(顶部长束的水导向孔应向下向下)。
5。整体框架校正:取两个压力板插槽,用螺钉将一端固定到柱上,然后垂直将电平放在圆柱上以调节框架,并确认其水平,将压力板插槽的另一端固定到底部长梁;再次在对角框架上再次执行此步骤,以完成整体框架的水平校正;现在拧紧顶框的所有螺钉;最后,卸下压板插槽。
切割墙板:
一个标准的快速包装容器需要15个长2560mm的墙板,宽950mm,1360mm长的墙板和950mm宽的墙板,以及1个长1840mm的墙板,宽950mm。
6。快速组装容器的6米长度的墙板每个需要6个整个面板,总共12个墙板,不需要切割。
7。窗户和门的侧面需要切成2个零件,宽度为宽度的尺寸如下:
(a)。将2560毫米长*950mm宽的墙板切成3件,两个430mm的壁板和剩余的中间块(可用作门框或丢弃); 430毫米壁板之一被用作门框,需要卸下内部的岩石羊毛,然后将20mm*40mm的方管放入用小的白色指甲修复。将中间部分压在1厘米之前,然后将其固定以促进锁的安装;其他430毫米墙板用作窗户另一侧的墙板。
(b)。将2510毫米长的壁板和950mm宽的墙板切成80mm和870mm(这里的切割是灵活的,可以根据现场安装条件进行切割); 80mm墙板用作前窗的门框(门框的大小为80-100mm);其余的870mm用作后窗的墙板(根据现场安装条件切割)。

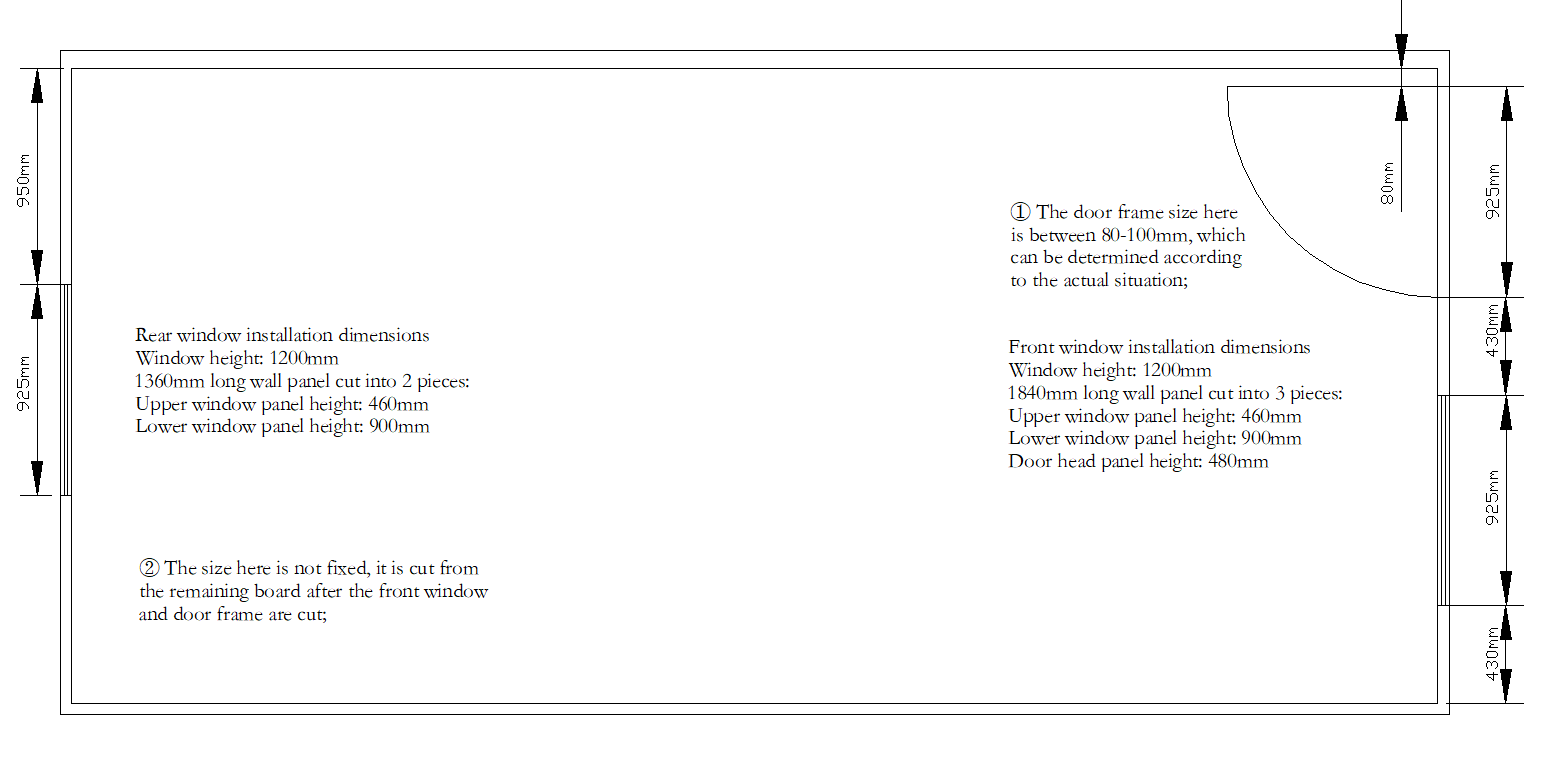

8。窗墙面板在长度方向上的切割尺寸如下:将1360mm的长度和950mm宽的墙板切成两块,900mm和460mm用作窗户的上和下墙面板;将1840mm的长度和950mm宽的墙板切成三块,900mm和460mm用作窗户的上墙面板,480mm用作门头上方的墙板。
壁板,窗户和门安装
笔记:
(a)。由于墙板之间的差距应该存在差距,因此大小会有一些偏差。可以根据实际情况修改切割尺寸。
(b)为了促进地板的安装,可以在安装两个墙板后同时安装地板。
9。在长度方向上安装两个墙板:将墙板放置在列的约50mm内(安装距离在整个文本中是通用的),并且靠近柱子的边缘用75mm的自动敲击螺钉固定,然后将其他墙板安装,然后安装了其他墙板,并且没有差距。
10。在侧面安装墙板,仅窗口朝宽度方向安装:首先安装和修复墙板,长度为2560mm,宽度为950mm;然后安装窗户的下墙面板,并用带有小白色指甲的上墙面板的连接固定墙板的侧面,然后将窗户夹在插槽中,并确保将其夹在墙板上并固定;然后安装窗户的上墙面板,用小的白色指甲固定侧面连接,然后用75毫米自动敲击螺钉用顶梁固定连接;最后一个墙板需要在现场测量以确定墙板的宽度,安装并用75mm的自动敲击螺钉固定在柱子附近。
11。在宽度方向上安装带窗户和门的墙板:
(a)。首先安装80mm的墙板(墙板的外框架距列30毫米),用平头4.8*70自钻螺钉将其固定,并将其用作门框。
(b)。安装门,将门框插槽插入门框,将其固定并用螺钉固定;拿起切割的480mm墙板,然后将其安装在门的上墙面板上,然后用小的白色指甲固定。
(c)。然后在门的另一侧安装带有方管的430mm墙板(包括门锁),用小的白色指甲修复,并使用水平检查门和框架是否垂直。保持垂直状态,以便可以正常使用门锁;依次安装窗口(这里的方法与步骤9相同)和最后一个430mm墙板。
(d)。安装门锁。
地板安装:
12.将两个20mm*20mm平方管放在短底梁上,然后用螺钉固定它们,以便它们与9 50mm*100mm平方管的同一平面。
13.安装地板,按顺序布置5个零件,拧紧它们(您可以使用撬棍拧紧它们),然后用自攻螺钉固定它们。
顶级结构安装:
14。将四个压力板凹槽安装在墙板的顶部,并用墙板将其固定,然后用小的白色指甲固定顶部。

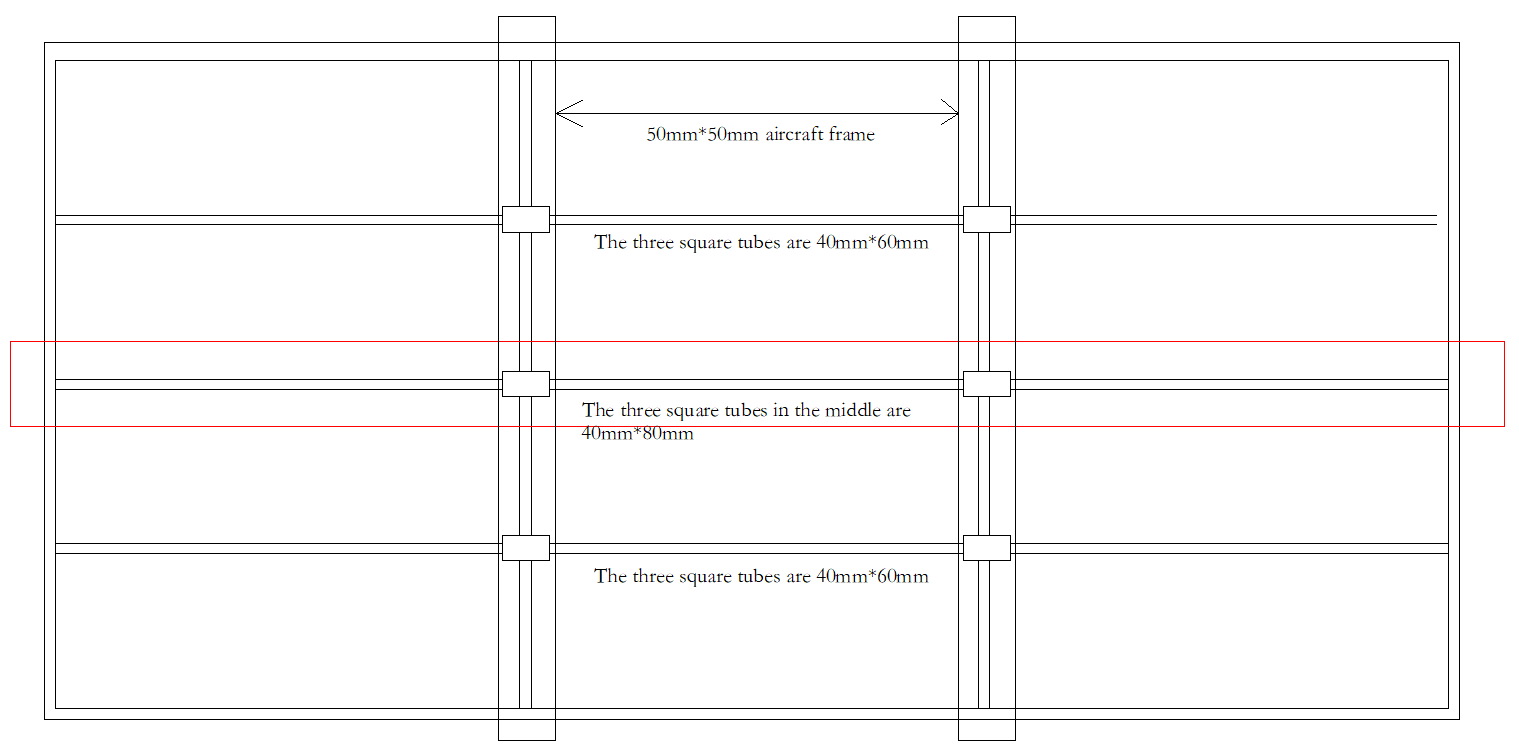

15。将两个50mm*50mm飞机架水平放在压力板凹槽上相等的距离,并用小的白色指甲固定;然后将9个平方管依次插入飞机架架的插槽中,其中三个方向的三个平方管的长度为40mm*80mm,两侧的6个均为40mm*60mm,因此中间将比两个侧面高20毫米,这是有效的排水;用小的白色指甲固定飞机架,并用方管修复。
16.安装6块980天花板,然后将其固定在方管和带有小白色指甲的压力板凹槽上。
17.在周围墙板的连接处安装并修复四个顶部边缘铝和角铝。
18。将卷的棉花放在屋顶上。
19。安装6块980个屋顶瓷砖,然后将其顺序放置。瓷砖需要被一个网格重叠以防止漏水。用两端的25毫米自动敲击螺钉固定屋顶瓷砖。
20。将胶水涂在框架外部,门,窗户和屋顶(包括螺钉孔)上,以防止漏水。
下载
框架结构安装:
1。首先,将四个角头插入底部梁(梁内部有焊接的方管和夹具),用托架螺钉固定角头和底部的长梁,然后依次重复四个拐角处的操作。
2。将9个50mm*100mm的底部平方管逐一地放入底部梁的插槽中,并用70mm*10mm螺钉固定方管和底梁,然后拧紧它们。
3。底部框架电平校准:在底梁上放置一个水平以检查电平。如果它太低,请使用一些东西来提高它,以确保四个表面的安装高度在同一水平线上。然后使用磁带尺寸来测量底部框架的对角线。如果两个对角线值相同,则水平校准完成。此时,拧紧底部框架的所有螺钉。
4。将四个角头插入四柱中,然后用马车螺钉将其固定;然后将它们插入四个底角,然后用马车螺钉将其固定;将顶部短梁和顶长梁插入四个顶角头部,然后用托架螺钉将其固定(顶部长束的水导向孔应向下向下)。
5。整体框架校正:取两个压力板插槽,用螺钉将一端固定到柱上,然后垂直将电平放在圆柱上以调节框架,并确认其水平,将压力板插槽的另一端固定到底部长梁;再次在对角框架上再次执行此步骤,以完成整体框架的水平校正;现在拧紧顶框的所有螺钉;最后,卸下压板插槽。
切割墙板:
一个标准的快速包装容器需要15个长2560mm的墙板,宽950mm,1360mm长的墙板和950mm宽的墙板,以及1个长1840mm的墙板,宽950mm。
6。快速组装容器的6米长度的墙板每个需要6个整个面板,总共12个墙板,不需要切割。
7。窗户和门的侧面需要切成2个零件,宽度为宽度的尺寸如下:
(a)。将2560毫米长*950mm宽的墙板切成3件,两个430mm的壁板和剩余的中间块(可用作门框或丢弃); 430毫米壁板之一被用作门框,需要卸下内部的岩石羊毛,然后将20mm*40mm的方管放入用小的白色指甲修复。将中间部分压在1厘米之前,然后将其固定以促进锁的安装;其他430毫米墙板用作窗户另一侧的墙板。
(b)。将2510毫米长的壁板和950mm宽的墙板切成80mm和870mm(这里的切割是灵活的,可以根据现场安装条件进行切割); 80mm墙板用作前窗的门框(门框的大小为80-100mm);其余的870mm用作后窗的墙板(根据现场安装条件切割)。
8。窗墙面板在长度方向上的切割尺寸如下:将1360mm的长度和950mm宽的墙板切成两块,900mm和460mm用作窗户的上和下墙面板;将1840mm的长度和950mm宽的墙板切成三块,900mm和460mm用作窗户的上墙面板,480mm用作门头上方的墙板。
壁板,窗户和门安装
笔记:
(a)。由于墙板之间的差距应该存在差距,因此大小会有一些偏差。可以根据实际情况修改切割尺寸。
(b)为了促进地板的安装,可以在安装两个墙板后同时安装地板。
9。在长度方向上安装两个墙板:将墙板放置在列的约50mm内(安装距离在整个文本中是通用的),并且靠近柱子的边缘用75mm的自动敲击螺钉固定,然后将其他墙板安装,然后安装了其他墙板,并且没有差距。
10。在侧面安装墙板,仅窗口朝宽度方向安装:首先安装和修复墙板,长度为2560mm,宽度为950mm;然后安装窗户的下墙面板,并用带有小白色指甲的上墙面板的连接固定墙板的侧面,然后将窗户夹在插槽中,并确保将其夹在墙板上并固定;然后安装窗户的上墙面板,用小的白色指甲固定侧面连接,然后用75毫米自动敲击螺钉用顶梁固定连接;最后一个墙板需要在现场测量以确定墙板的宽度,安装并用75mm的自动敲击螺钉固定在柱子附近。
11。在宽度方向上安装带窗户和门的墙板:
(a)。首先安装80mm的墙板(墙板的外框架距列30毫米),用平头4.8*70自钻螺钉将其固定,并将其用作门框。
(b)。安装门,将门框插槽插入门框,将其固定并用螺钉固定;拿起切割的480mm墙板,然后将其安装在门的上墙面板上,然后用小的白色指甲固定。
(c)。然后在门的另一侧安装带有方管的430mm墙板(包括门锁),用小的白色指甲修复,并使用水平检查门和框架是否垂直。保持垂直状态,以便可以正常使用门锁;依次安装窗口(这里的方法与步骤9相同)和最后一个430mm墙板。
(d)。安装门锁。
地板安装:
12.将两个20mm*20mm平方管放在短底梁上,然后用螺钉固定它们,以便它们与9 50mm*100mm平方管的同一平面。
13.安装地板,按顺序布置5个零件,拧紧它们(您可以使用撬棍拧紧它们),然后用自攻螺钉固定它们。
顶级结构安装:
14。将四个压力板凹槽安装在墙板的顶部,并用墙板将其固定,然后用小的白色指甲固定顶部。
15。将两个50mm*50mm飞机架水平放在压力板凹槽上相等的距离,并用小的白色指甲固定;然后将9个平方管依次插入飞机架架的插槽中,其中三个方向的三个平方管的长度为40mm*80mm,两侧的6个均为40mm*60mm,因此中间将比两个侧面高20毫米,这是有效的排水;用小的白色指甲固定飞机架,并用方管修复。
16.安装6块980天花板,然后将其固定在方管和带有小白色指甲的压力板凹槽上。
17.在周围墙板的连接处安装并修复四个顶部边缘铝和角铝。
18。将卷的棉花放在屋顶上。
19。安装6块980个屋顶瓷砖,然后将其顺序放置。瓷砖需要被一个网格重叠以防止漏水。用两端的25毫米自动敲击螺钉固定屋顶瓷砖。
20。将胶水涂在框架外部,门,窗户和屋顶(包括螺钉孔)上,以防止漏水。
